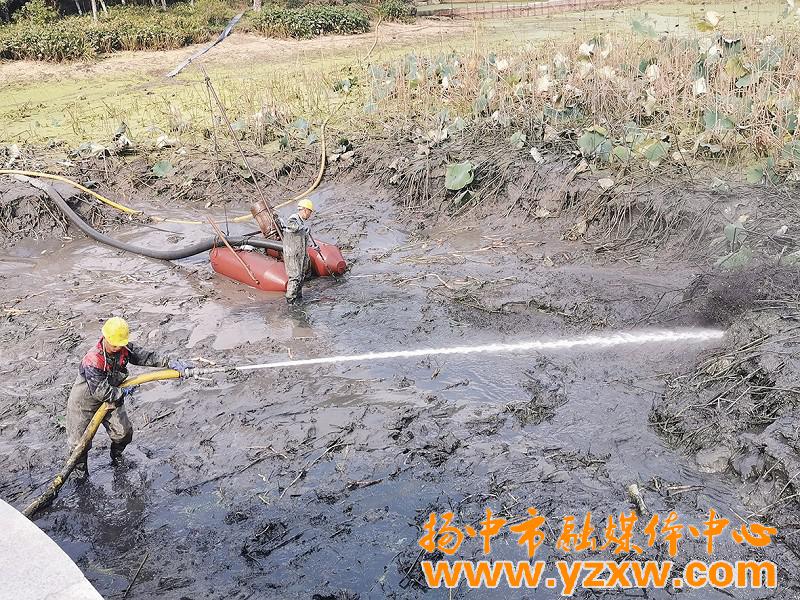

●城西河道二次清淤工程:目前正对张家桥港进行清淤疏浚,已完成清淤900米。

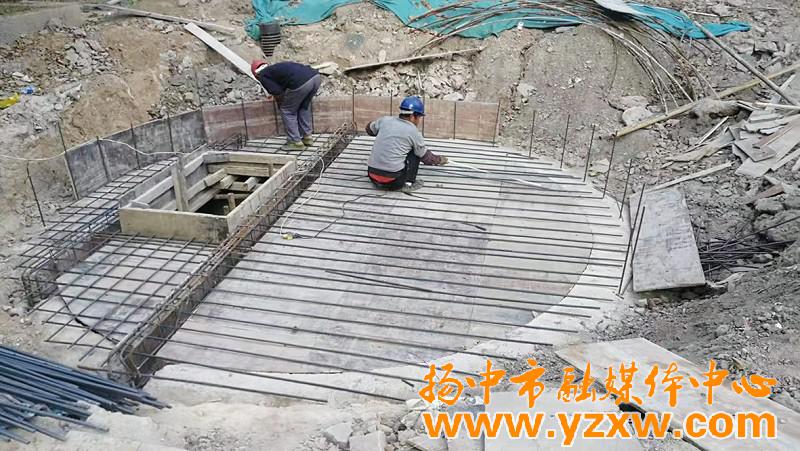

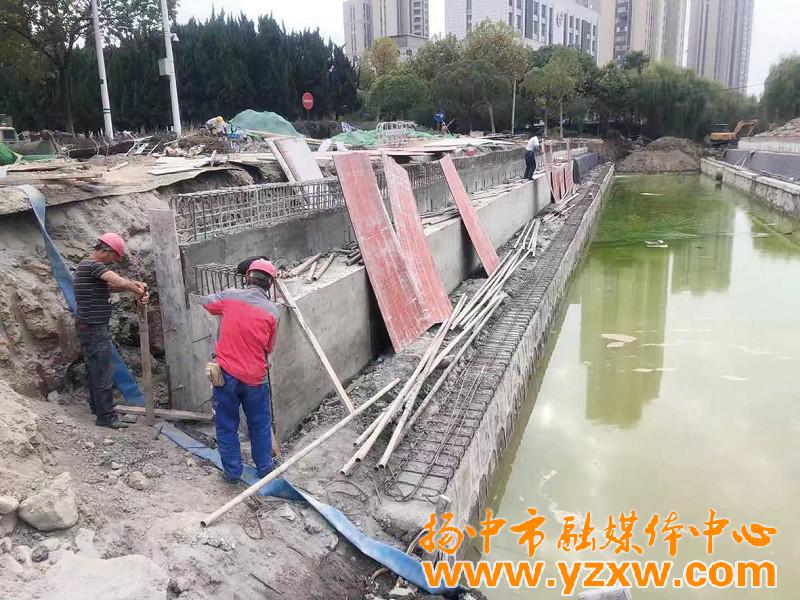

●中电大道桥梁工程:目前已完成28根桩基、南北两侧挡土墙、北侧桥台钢筋绑扎,正在进行南侧桥台钢筋绑扎,混凝土浇筑养护,准备桥头搭板施工,完成总工程量的45%,预计年底完工。

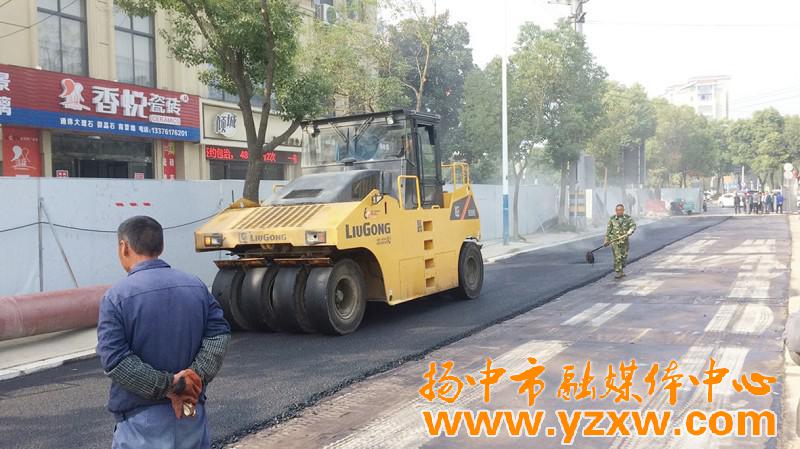

●片区雨污分流工程:城西片区已基本完工;建设片区已经完成总工程量的70%。

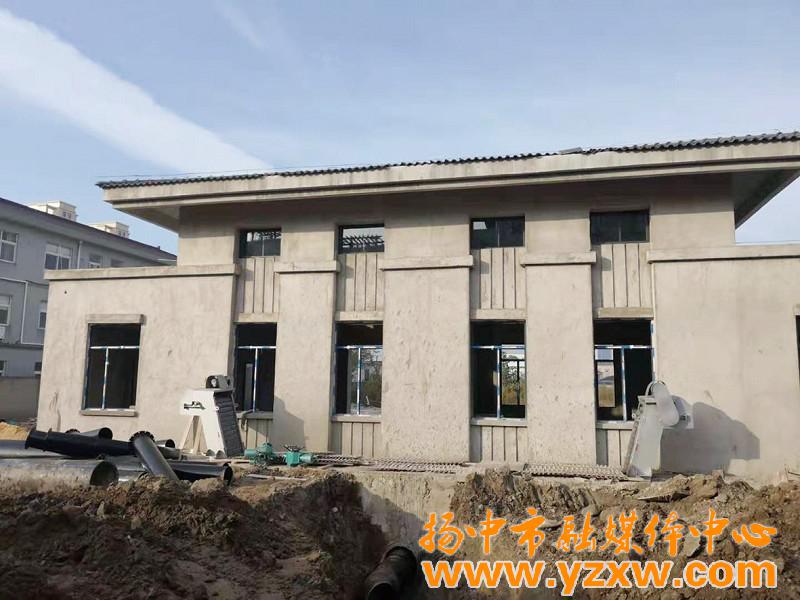

●城东片区污水第二通道建设工程:目前,城东污水第二通道管道工程已完成工程量的97%;建中河1号泵站已完成,待二通道完成后进行设备调试;扬子河2号泵站正在安装设备,完成工程量的85%。计划今年年底前全部完成。
●城东片区水环境综合整治EPC工程:第二批7条主干道路雨污水管道工程于9月初进场施工,目前已完成总工程量的70%,预计2020年元旦前基本完工。城东片区雨污分流改造工程已完成20%左右。 |
|
